KAN відзвітував про хід будівництва ЖК “Файна Таун” у січні

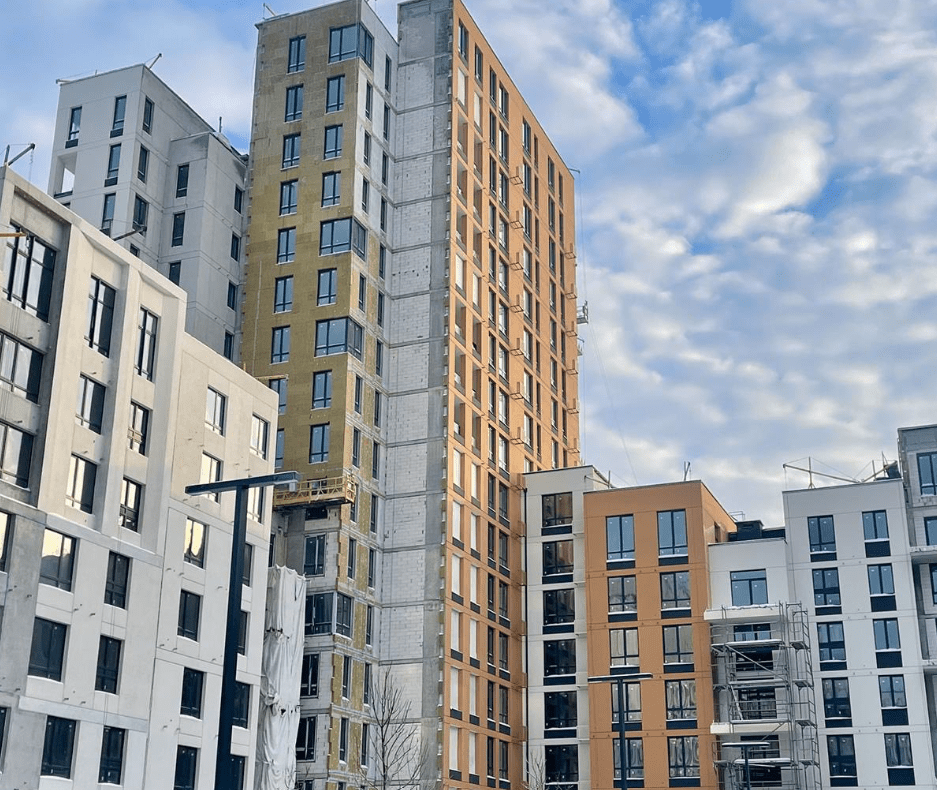

Столична девелоперська компанія KAN Development розповіла про динаміку будівництва житлового комплексу “Файна Таун”. Активні роботи тривали у будинку №40, №23, №41 та №42.
на правах реклами
Про це КВдізналася з повідомлення KAN Development у Facebook.
“Кожен відсоток готовності, змонтований ліфт й завершений поверх — це не просто етап будівництва, а турбота про майбутній комфорт мешканців”, — зазначили у дописі.
Будинок №40 перебуває на фінішній прямій із високим ступенем готовності всіх систем. Монолітний каркас, вентканали, перегородки та сходові марші виконані повністю. Стіни й покрівля завершені, утеплення фасаду виконано на 90%. Вікна REHAU та вітражі першого поверху встановлені повністю, кошики для кондиціонерів — на 95%. Внутрішні роботи майже завершені: штукатурка, стяжки й протипожежні двері готові, а техлючки — на 95%. Водночас чистове оздоблення 1-х поверхів плиткою виконали на 45%. Електрика, тепло, вода та каналізація готові повністю, а протипожежні системи та ліфти Otis — на 95%.
У будинку №23 фундамент, монолітний каркас, сходові марші та вентблоки готові повністю. Кладка стін виконана на 90%, монтаж вікон REHAU — на 85%, каналізація — на 40%. Також триває прокладання електромереж. Покрівельні роботи готові на 20%.
У будинку №41 монолітний каркас, канали, перегородки та сходи готові повністю. Стіни, покрівля, вікна REHAU, стяжки, двері та вітрини 1-го поверху також завершені. Утеплення фасаду виконали на 77%, кошики кондиціонерів — на 48%, а двері та лючки — на 97%. Штукатурка та плитка готова на 75%. Радіатори та ліфти змонтовані повністю. ІТП готове на 98%, а електрика, тепло, вода, каналізація та пожежна безпека — на 92%.
У будинку №42 повністю завершили монолітний каркас та сходи. Перегородки та канали, стіни та покрівлю виконали на 98%. Утеплення фасаду готове на 85%, вікна REHAU — на 98%, а вентблоки — готові повністю. Водночас ліфти завершили на 98%, електрику — на 83%, каналізацію — на 79%.
Нагадаємо, столична девелоперська компанія KAN Development розповіла про динаміку будівництва ЖК “Республіка” у січні. Активні роботи тривали у будинку 227, 228, 229 та 230.
Читайте: KAN відзвітував про динаміку будівництва у ЖК “Республіка”
Фото: KAN Development
